Aurillac Agglomération a conduit la création d'un Pôle d’Echange Intermodal (PEI) dans le secteur de la Gare d’Aurillac. Il a été mis en service en mai 2022.

Contexte du projet

La création du Pôle d'Echange Intermodal (PEI) ou Pôle mobilités Aurillac d'Aurillac Agglo (anciennement CABA) a transformé le quartier de la gare. Aurillac Agglomération, au titre de sa compétence en matière de transports et de mobilité, etait depuis 2015, maître d’ouvrage de cette opération d’envergure, co-construite avec de nombreux acteurs. Des temps d'étude, de travail et de concertation ont régulièrement réuni les partenaires institutionnels de l'opération (Etat, Région, Département, SNCF, Fédération Nationale des Transports de Voyageurs, ville d’Aurillac…).

Aurillac Agglomération a également associé les riverains, commerçants, artisans et entreprises du quartier de la gare, ainsi que les usagers de la mobilité au sens large. A cette fin, elle a proposé des ateliers de concertation, réunions publiques, questionnaires aux professionnels. L’objectif était de permettre les échanges sur ce projet, de recueillir les avis des usagers et d'anticiper le déroulement du chantier avec les habitants et les professionnels du quartier. Tout au long des travaux, un suivi etait réalisé avec eux.

Le PEI a vocation à répondre aux besoins et enjeux ci-dessous :

  • faciliter le transport et la mobilité pour tous les usagers, selon le mode choisi, et faciliter la mobilité dans notre ville moyenne par « l’intermodalité » (utilisation de plusieurs modes de transports) ;
  • créer un carrefour entre les circulations urbaines et péri-urbaines ;
  • intensifier les échanges entre les modes de transports au profit de la mobilité durable ;
  • poursuivre les mesures prises par Aurillac Agglomération en faveur des modes plus économes en énergie (ex : navette électrique desservant le centre-ville) et optimisant la place des différents modes de transport dans la ville (ex : offre Vélo'Cab) ;
  • favoriser l’usage des modes doux (marche, vélo) ;
  • proposer des solutions innovantes autour du transport tant en matière d’énergie (bornes de recharge électriques), de covoiturage, d’applications numériques, de services (ex : Système Information Voyageurs (SIV) multimodal, billettique intermodale…) ;
  • revitaliser le quartier de la gare d’Aurillac, créer un meilleur environnement urbain en lien avec l’amélioration des services dans ce secteur proche du cœur de ville.

Quoi ?

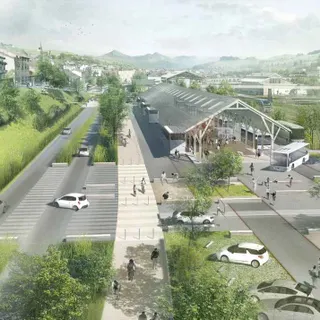

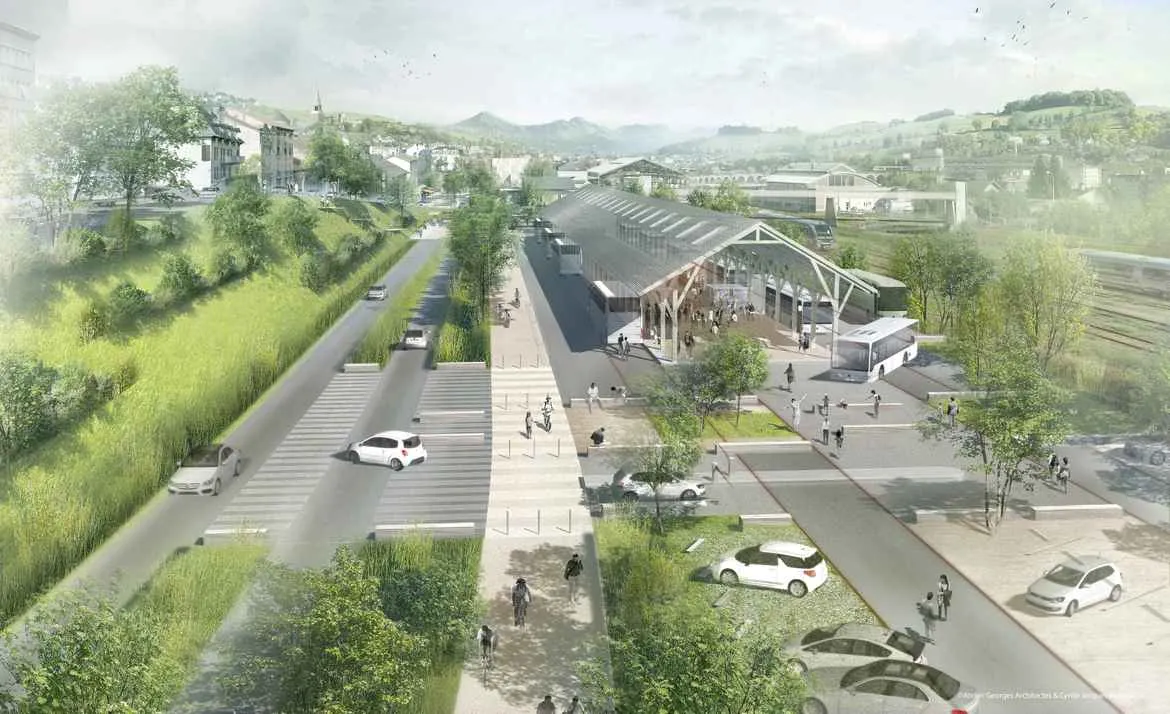

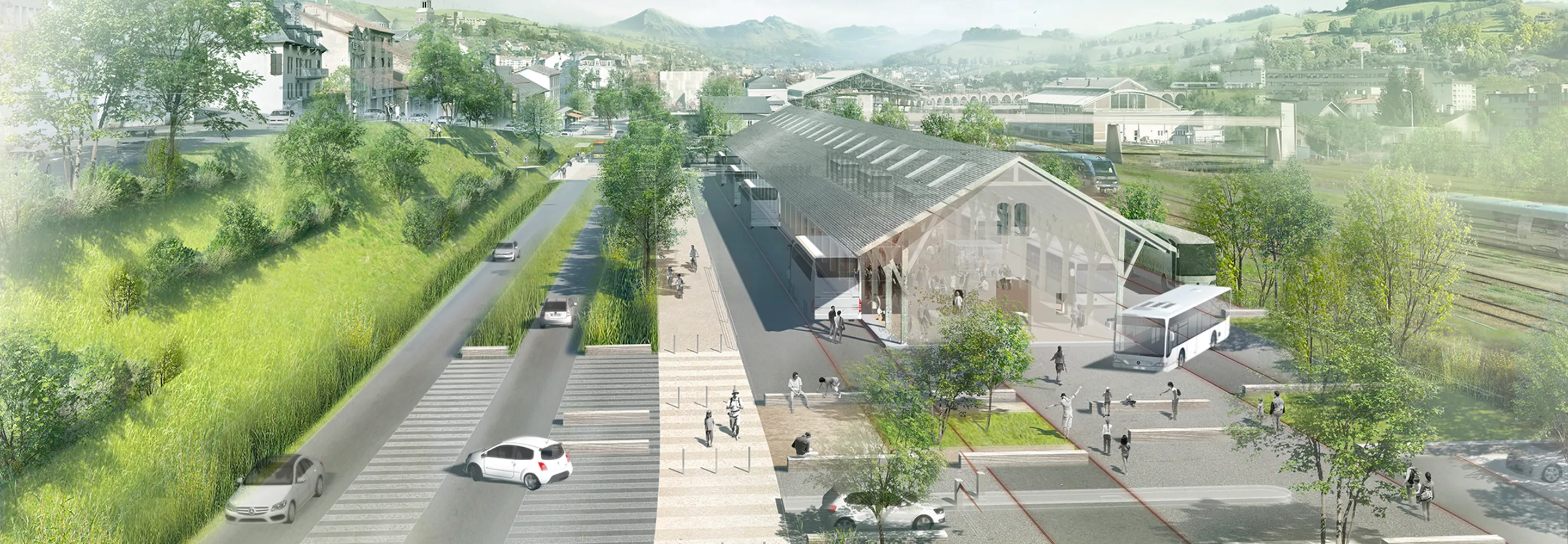

Un lieu de convergence, d’interconnexions, de correspondance entre les différents modes de transports (voiture, train, bus, vélo…) et d’accès à des mobilités respectueuses de l’environnement. Un nouvel espace public valorisant les friches ferroviaires.

Qui ?

Maîtrise d’ouvrage : Aurillac Agglomération, avec les soutiens de nombreux partenaires institutionnels, et la SNCF pour la signalétique et l’information multimodale. Maître d'œuvre : AtelierGeorges, Ingérop, Noctiluca, Igetec

Où ?

Secteur de la Gare d’Aurillac (entre le Prisme et la place Pierre Sémard). Les acquisitions foncières ont été réalisées par Aurillac Agglomération auprès des différentes entités de la SNCF, pour une surface d'environ 3 ha.

Comment ?

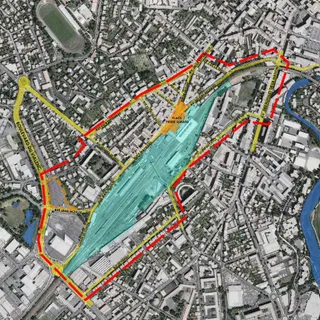

Sur l’ensemble du PEI

  • desserte réseaux de transport publics : TER SNCF, lignes interurbaines régionales (Auvergne-Rhône-Alpes et Occitanie), réseau périurbain Trans'cab, navette centre-ville

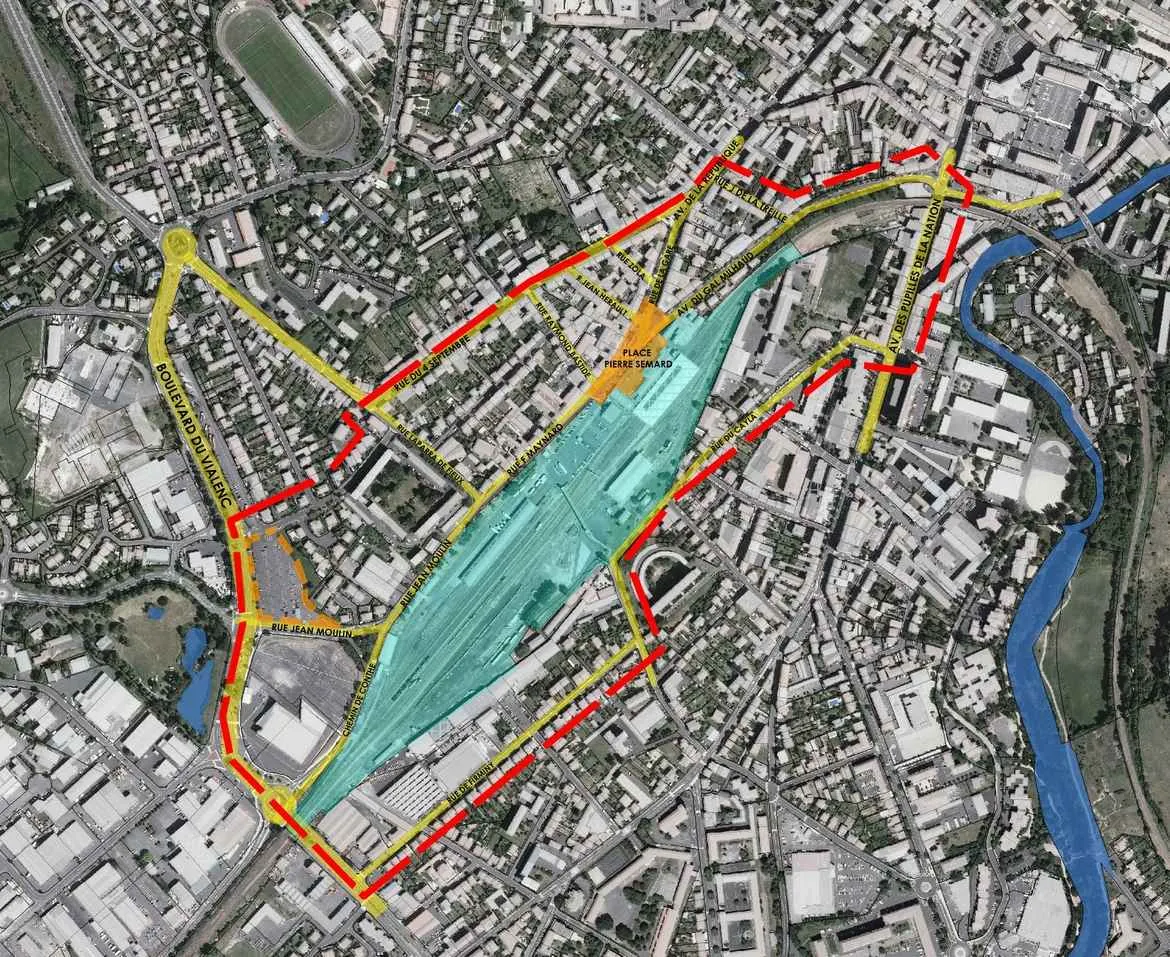

  • nouvelle voie "Emilie et Germaine Tillion" desservant l'ensemble du Pôle mobilités Aurillac (de l'avenue Milhaud au rond-point de Lescudilliers)
  • voie verte (dédiée aux piétons et cyclistes, en cohérence avec les itinéraires du plan vélo de la Ville d’Aurillac)
  • stationnement dédié aux vélos (arceaux et abris sécurisés)
  • développement des énergies renouvelables (panneaux photovoltaïques, bornes de recharge électrique...)
  • création de nouveaux équipements de service (Points Information Voyageurs, sanitaires…)
  • création d’une zone 30 depuis l’intersection de la rue de la Gare et de l’avenue Milhaud jusqu'au nouveau carrefour chemin de Conthe/Jean Moulin

Place Pierre Sémard et parvis de la gare

  • extension du parvis
  • 44 places de stationnement (courte durée, dépose-minute, PMR)
  • 4 stationnements pour 2 roues motorisés
  • arceaux vélos
  • station taxi
  • 2 aires d'autopartage identifiées pour une future mise à disposition du service

Parking de la Gare

  • objectif 158 places de stationnement pour commerces, riverains, clientèle et agents SNCF (dont 4 destinées à accueillir des bornes de recharge électriques)
  • modification de la passerelle piétonne existante

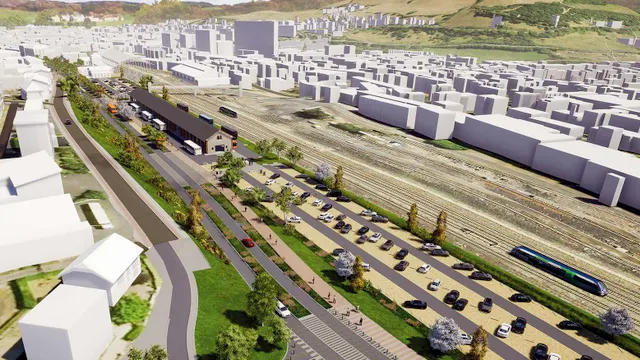

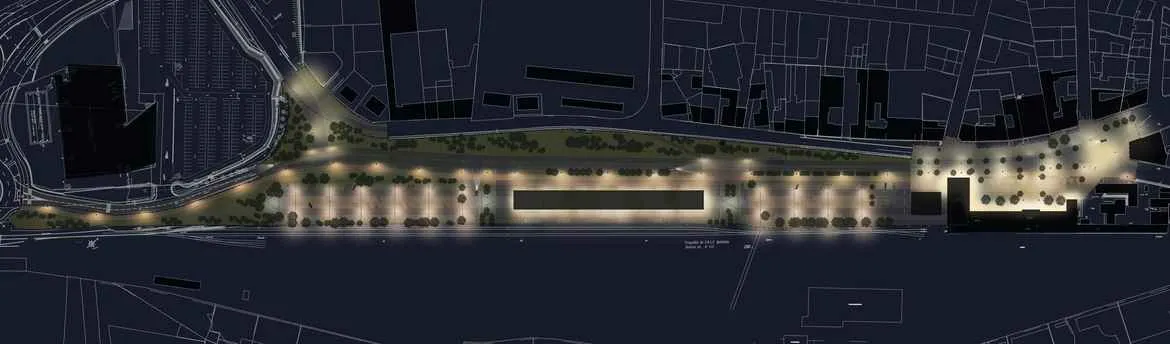

Gare routière

  • 12 quais pour cars péri-urbains, inter-urbains (lignes régionales) et TER
  • 1 quai navette électrique centre-ville
  • 2 arrêts de bus urbains
  • emplacements "dépose minute"
  • 5 aires de stationnement pour cars

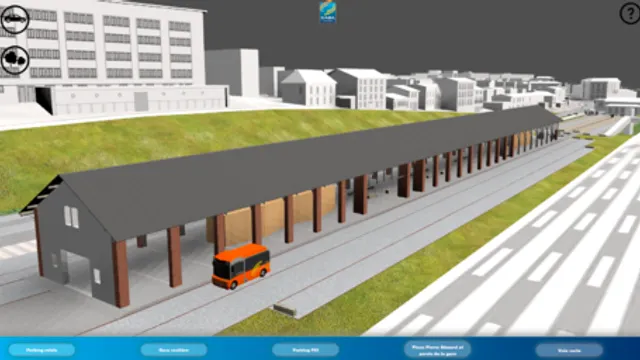

  • 2 boxes sécurisés pour vélos de 15 places chacun
  • locaux chauffeurs (salle de repos) et usagers (sanitaires, information voyageurs, billettique, espaces d’attente dotés de ports USB pour recharge tablette/smartphone...)

Parking relais

  • 201 places de stationnement (dont 4 destinées à accueuillir des bornes de recharge électrique)
  • places réservées au co-voiturage (à venir)

Combien ?

Le montant de cette opération est estimé à 12,76 M€ HT (15,31 M€ TTC), financés par Aurillac Agglomération avec les soutiens de :

  • l’Union européenne dans le cadre du Fonds Européen de Développement Régional (FEDER Axe 8) > 1 718 000 €
  • la Région Auvergne-Rhône-Alpes > 1 518 300 € au titre de divers dispositifs (CPER, CAR, CAMV)
  • L' Etat > 1 135 689 € au titre de divers dispositifs (CPER, DSIL)
  • la Ville d’Aurillac > 1 000 000 €
  • le Département > 250 000 €
  • la SNCF > 125 000 €
  • le Syndicat Départemental d'Energies du Cantal > 108 000 €
  • la Banque des Territoires - Caisse des Dépôts > 20 000 €

Travaux connexes

La gare SNCF

Parallélement à l'aménagement par Aurillac Agglomération du Pôle mobilités Aurillac, la SNCF a procédé à des travaux dans le but d'améliorer le confort, les services et l'accessibilité en gare. L'avancée du bâtiment voyageurs sur le parvis ainsi que la véranda de l'ancien buffet ont été démolis pour laisser place à une façade du XIXe siècle et à un hall de 100 m2 entièrement repensé et modernisé. Travaux réalisés :

  • modernisation du bâtiment voyageurs > 1,2 M€ (75% Région, 25% Gare&Connexions)
  • modernisation de l'espace de vente > 200 000 € (75% Région, 25% TER)
  • mise à niveau de l'information dynamique en gare > 373 000 € (75% Région, 25% SNCF Mobilités)
  • mise en accessibilité des quais > 1,3 M€ (75% Région, 25% l’Etat)

Les réseaux d'eau et assainissement

En amont du chantier, en septembre-décembre 2020, Aurillac Agglo a réhabilité les réseaux d'eau et d'assainissement place Pierre Sémard et rue de la Gare :

  • remplacement des anciennes canalisations d'eau potable par des conduites en fonte de diamètre 100 ;
  • remplacement des conduites en béton du réseau d'assainissement par des canalisations en polypropylène de diamètre 315 à 630 ;
  • remplacement des branchements. Ces travaux ont représenté un coût de 430 000 € HT.

Aménagements de voiries

La Ville d'Aurillac a procédé à divers travaux d'aménagement de voiries en cohérence avec le PEI :

  • rue de la Gare : mise en continuité de l'espace permettant l'accessibilité et le recueil des eaux de ruissellement pour la gestion des eaux pluviales (infiltration dans des noues et fosses d'arbres) ; mise en place d'une zone 30 ; réfection totale de la chaussée et des trottoirs ; nouvel éclairage public à LED ; plantation d'arbres et arbustes à partir du mois de novembre 2022. Coût : 338 200 € TTC (hors éclairage public) ; avenue Milhaud : création d'une piste cyclable uni-directionnelle dans le sens montant, mise en stationnement payant sens descendant, pour permettre le flux des transports en commun ; mise en place d'une zone 30 (projet d'aménagement définitif pour 2023) ;
  • rue François Maynard : mise en sens unique montant ; stationnement positionné en chicane ; mise en place d'une zone 30 ; création d'un stop au carrefour avec la rue Laparra de Fieux (projet d'aménagement complet en 2023 /2024)

Dépliants

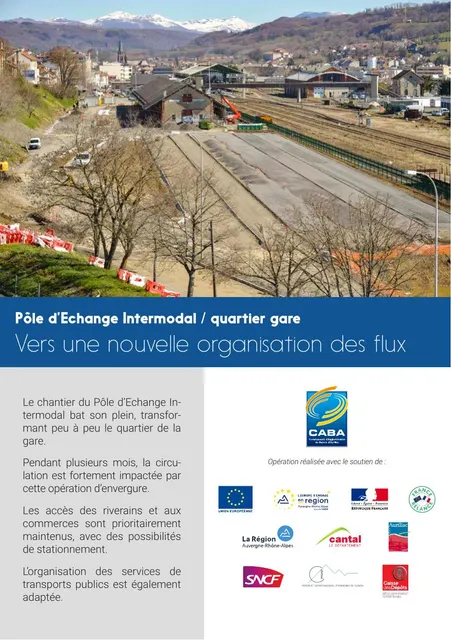

  • Travux PEI (Friche)

    Avril 2021
    1.43 MB
    publié le 30 janvier 2026
  • Travaux PEI (Parvis gare)

    Janvier 2021
    2.9 MB
    publié le 30 janvier 2026
  • Travaux PEI (Place Sémard)

    Octobre 2020
    1.88 MB
    publié le 30 janvier 2026

Les étapes du projet

  • Janvier 2018 : choix du Maître d'oeuvre > AtelierGeorges, Ingérop, Noctiluca, Igetec
  • Printemps 2018 : temps de concertation avec les riverains, commerçants, artisans et entreprises du quartier de la gare, ainsi qu’avec les usagers de la mobilité au sens large
  • Eté 2018 : Signature de 4 promesses de vente entre Aurillac Agglomération et la SNCF; convention d’indemnisation signée pour le financement par l'Agglomération des travaux préparatoires menés par la SNCF : clôture et sécurisation du site, libération foncière (éclairage, voies, bâtiments…)
  • Printemps 2019 : lancement du réaménagement du bâtiment voyageur par la SNCF (12 mois de travaux)
  • Hiver 2019/2020 : finalisation des acquisitions foncières des terrains de la SNCF par Aurillac Agglo
  • Juillet 2020 : démolition de bâtiments après désamiantage sur la friche qui s’étend du parking Sernam au chemin de Conthe, premiers terrassements et travaux de dépollution

En 2021...

  • Hiver 2020/1er semestre 2021 :

Le parvis de la gare et la place Pierre Sémard ont fait peau neuve. Jusqu'en mai ont été conduits, en plusieurs phases, des travaux de terrassements, empierrement, la mise en place d’un bassin de rétention des eaux pluviales… Ont été réalisés : réseaux divers, fosses d'arbres et travaux annexes des concessionnaires. Devant les commerces et sur le parvis de la gare, les bétons laissent apparaître une trame en "damier" par alternance de sablage fort/sablage fin. Mise en place des enrobés de voirie. Le nouveau carrefour Jean Moulin / chemin de Conthe permettra l’accès aux nouvelles voiries vers la Halle Sernam et la gare.

  • Eté 2021:

Finalisation des aménagements de voirie au niveau de la place Pierre Sémard. Finitions (pose du mobilier urbain et végétation) réalisées à l'automne.

Du côté de la friche (du parking Sernam au Prisme), la transformation suit son cours. Le parking-relais se dessine en face du Prisme ; les abords de la gare routière sont en cours de réalisation et l’aménagement du nouveau parking de la Gare (ex-Sernam) a débuté fin mai.

Mise en place des structures de chaussée et des réseaux, création de la nouvelle voirie, de la voie verte, transformation de la passerelle, mise en place des revêtements et aménagements paysagers jusqu'à l'automne 2021.

Travaux en cours sur le bâtiment de la Halle. Interventions de désamiantage depuis le printemps, de gros œuvre sur la charpente, la toiture, ainsi que des travaux de déconstruction et de renforcement de la structure en béton et acier. En atelier, les ossatures des petits édifices en bois brûlé et polycarbonate sont en cours de fabrication. En septembre, ils prendront place à l’intérieur de la gare routière pour abriter les services, sanitaires, locaux techniques, garages à vélos...

  • 4e trimestre 2021 & 1e trimestre 2022 :

Sur le nouvel espace du PEI (ancienne friche), les travaux de VRD vont être finalisés, notamment avec la création de la voie d’accès pour les bus. Sur l’ensemble du chantier, la végétation va être implantée. Au niveau de la Halle, les interventions de second œuvre comprendront des travaux de serrurerie, électricité, plomberie, menuiserie, réalisation des sols, peintures… avant les finitions. En parallèle, la SNCF installera la signalétique sur tout le site du PEI. Peu à peu, les quais de la nouvelle gare routière seront ainsi matérialisés et équipés.

2022

  • 1er semestre : végétalisation sur l'ensemble du site, travaux de second oeuvre du bâtiment de la gare routière (menuiserie, serrurie, éléctricitéé, sols, peintures)
  • Du 14 au 1er avril 2022 : fermeture de la passerelle pour la sécurité des piétons et pour le bon déroulement du chantier du Pôle d’Echange Intermodal

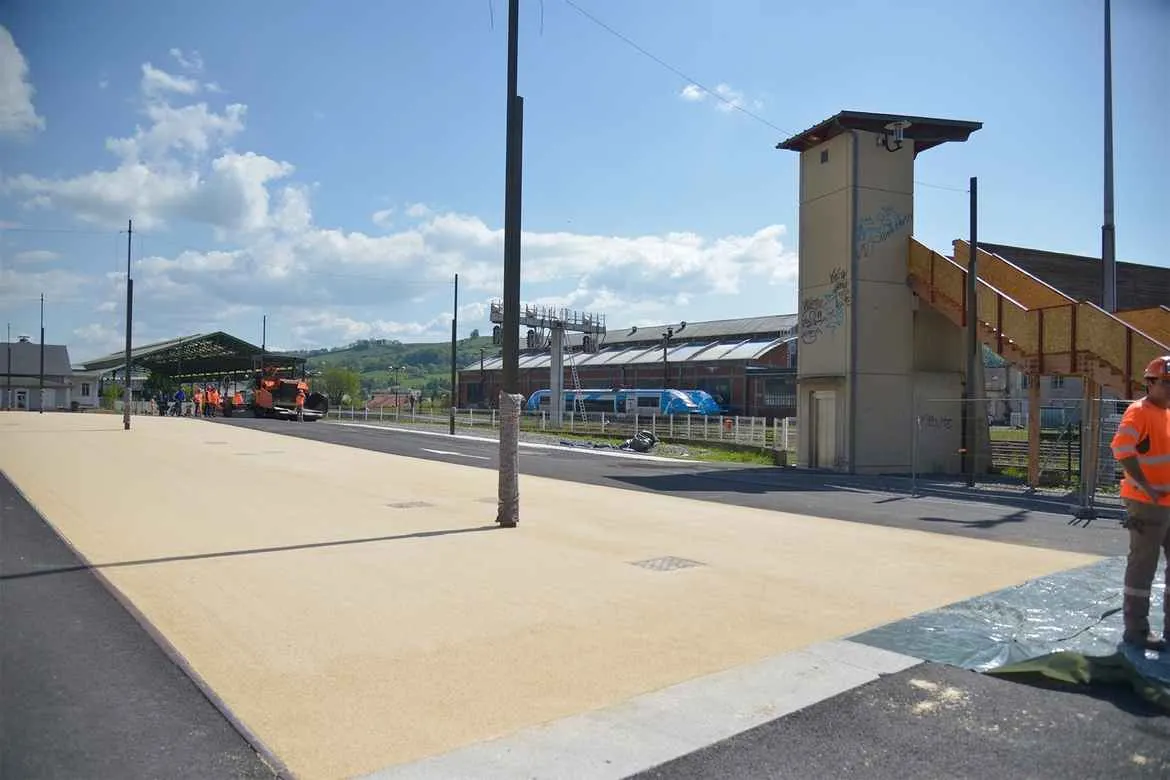

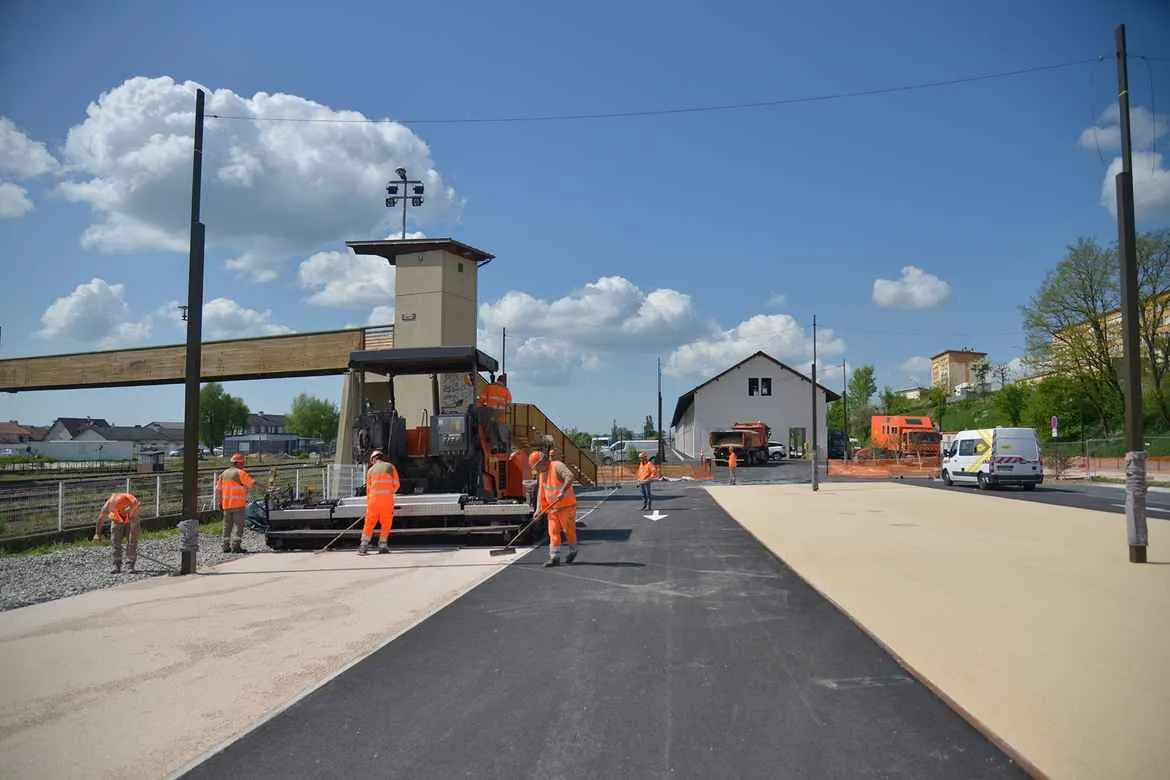

  • Mai : mise en place du revêtement "Urbalith" sur les parkings du Pôle mobilités

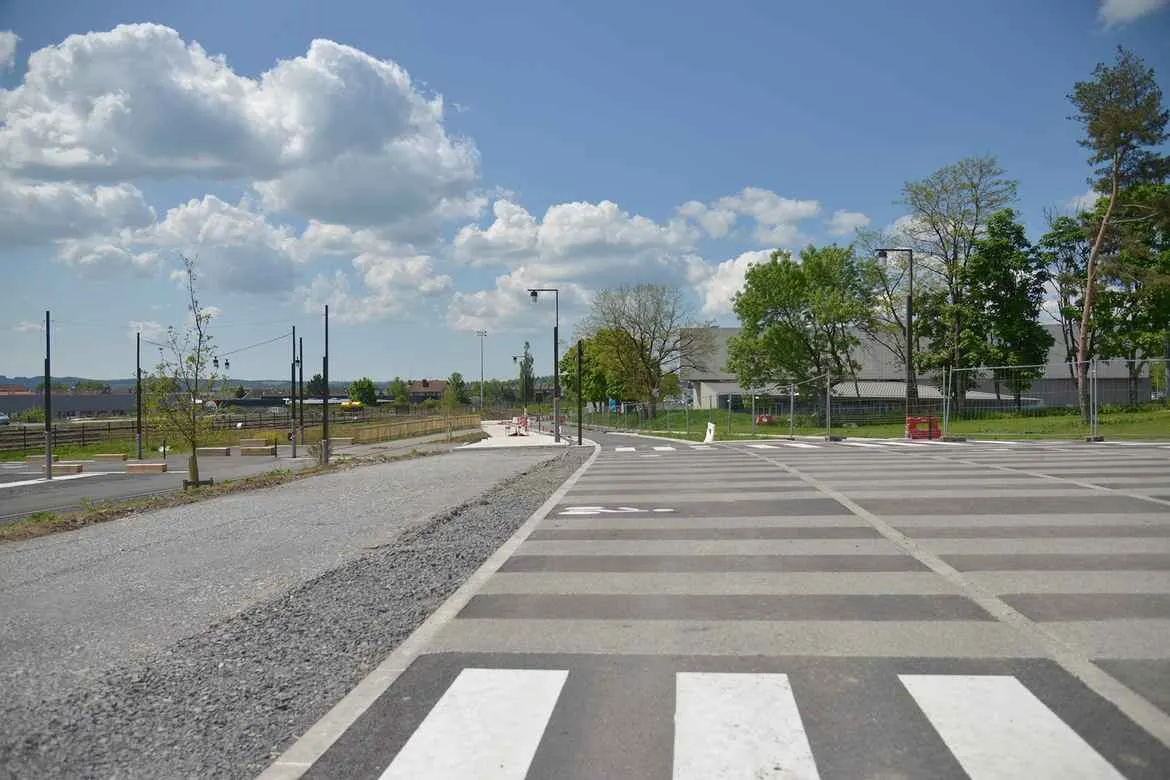

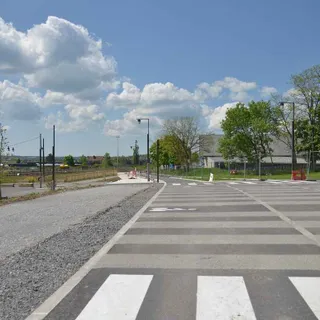

  • 25 mai : mise en service du nouvel itinéraire de circulation entre le Prisme et la gare, de la voie verte piétons/cyclistes, et du nouveau parking Gare
  • 11 juillet : mise en service de la gare routière sur le Pôle mobilités Aurillac et du parking relais
  • 4e trimestre : fin des aménagements : peintures voiries, signalétique, contrôle d'accès et information multimodale
  • 11 octobre : Inauguration du Pôle mobilités Aurillac
